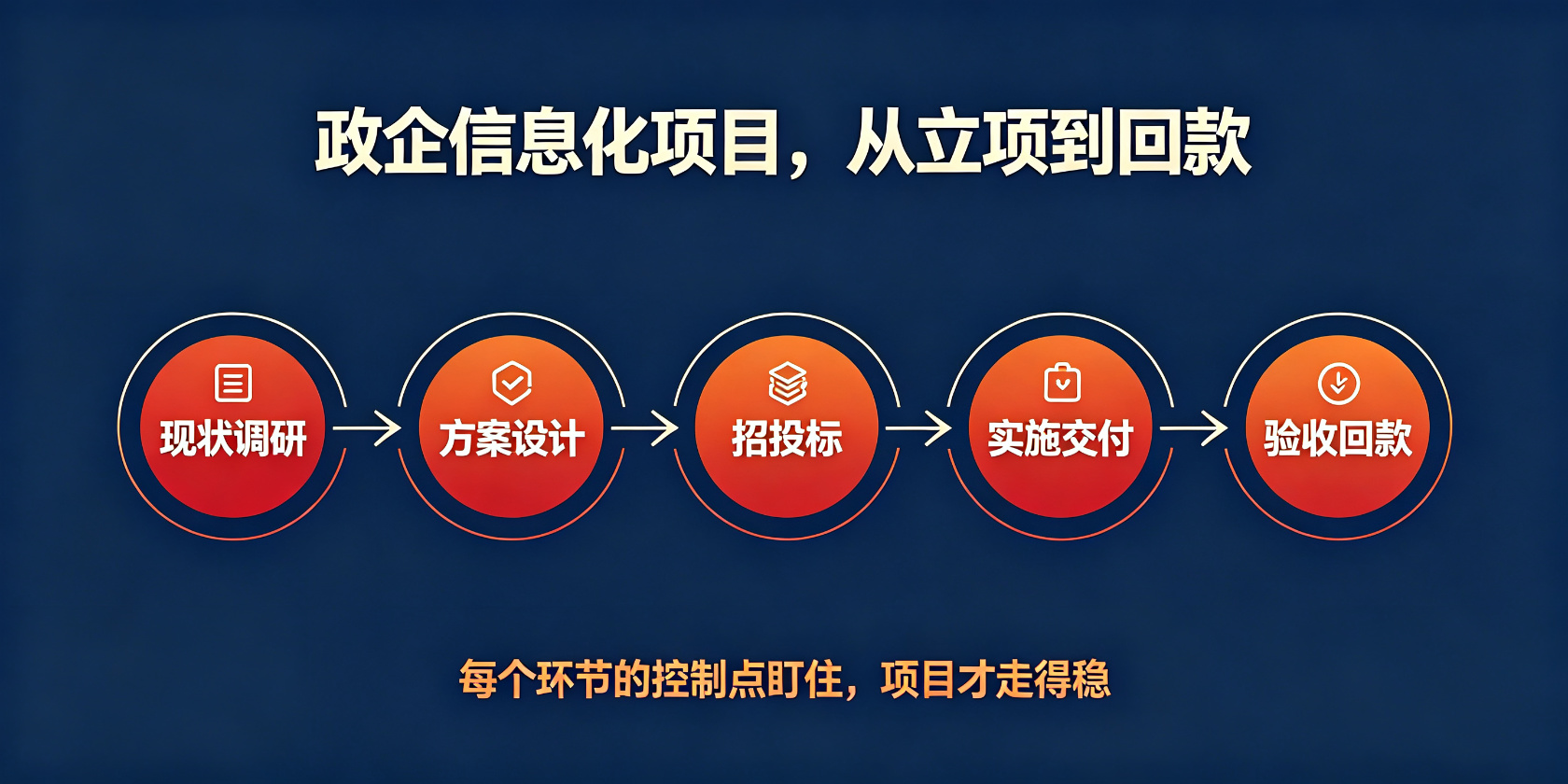

政企信息化项目,和给企业做个管理系统,是两码事。
企业的项目,决策快,老板拍了板就能动,验收标准多数在实施过程中商量。政企项目不一样:决策链长,一个系统可能涉及多个部门;合规要求高,数据安全、等保、国产化适配都可能成为硬条件;验收严格,初验、终验、审计资料一环都不能少;回款周期也长,尾款往往和验收、运维挂钩。
所以政企项目不能按普通软件项目的打法来。从立项到回款,几个关键环节的控制点盯住了,项目才走得稳。

一、现状调研:需求反复,问题多半出在这一步

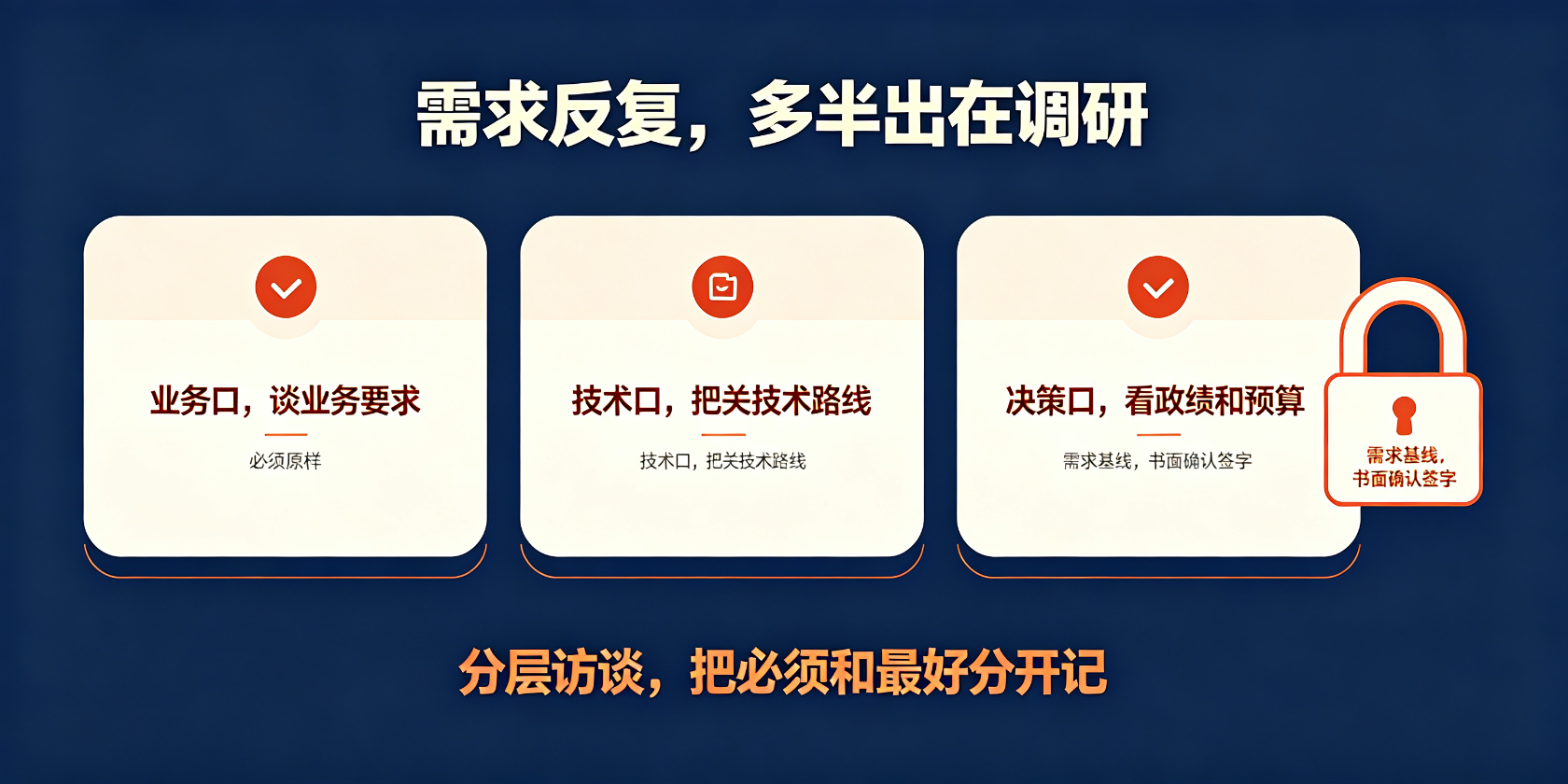

政企项目最常出的问题,是需求反复。
原因不复杂:需求方不是一个 "用户",而是多个部门、多个层级。业务处室提业务要求,信息中心把关技术路线,分管领导要看见政绩,财务考虑预算。同一套系统,各方关注的侧重点不同,需求自然往不同方向拉。
所以调研阶段,专业做法是分层访谈:业务口、技术口、决策口各谈一遍,把 "必须满足的"" 应该满足的 ""最好满足的" 分开记。访谈结果要形成书面需求清单,找需求方逐条确认签字。这一步看着慢,其实是在给后面省时间。
需求基线的意义在于:一旦锁定,后续变更就有据可依,能谈费用、能谈工期,而不是被一句 "当时不是说好了吗" 牵着走。

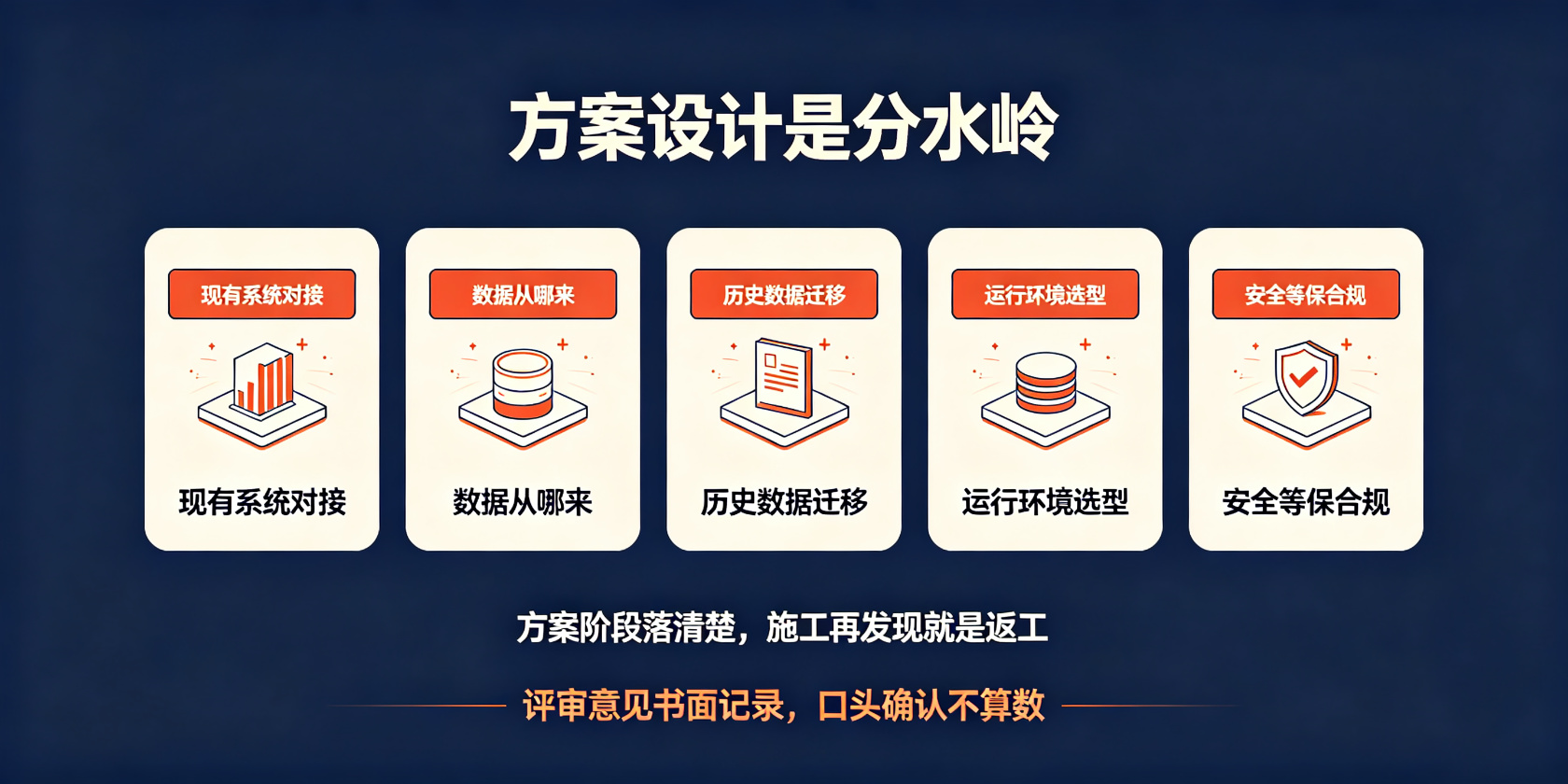

二、方案设计:分水岭在这里
需求定了,方案就是项目成败的分水岭。
技术方案要回答的不只是 "怎么实现",还包括:现有系统怎么对接、数据从哪来、历史数据要不要迁移、运行环境是什么(政务云、专网还是机房)、安全等保做到几级。这些在方案阶段就要落清楚,等施工再发现,代价是返工。
方案评审会要请业务方和技术方一起到场,评审意见形成书面记录。政企项目最忌讳口头确认,评审记录、签字、会议纪要在后期都是依据。

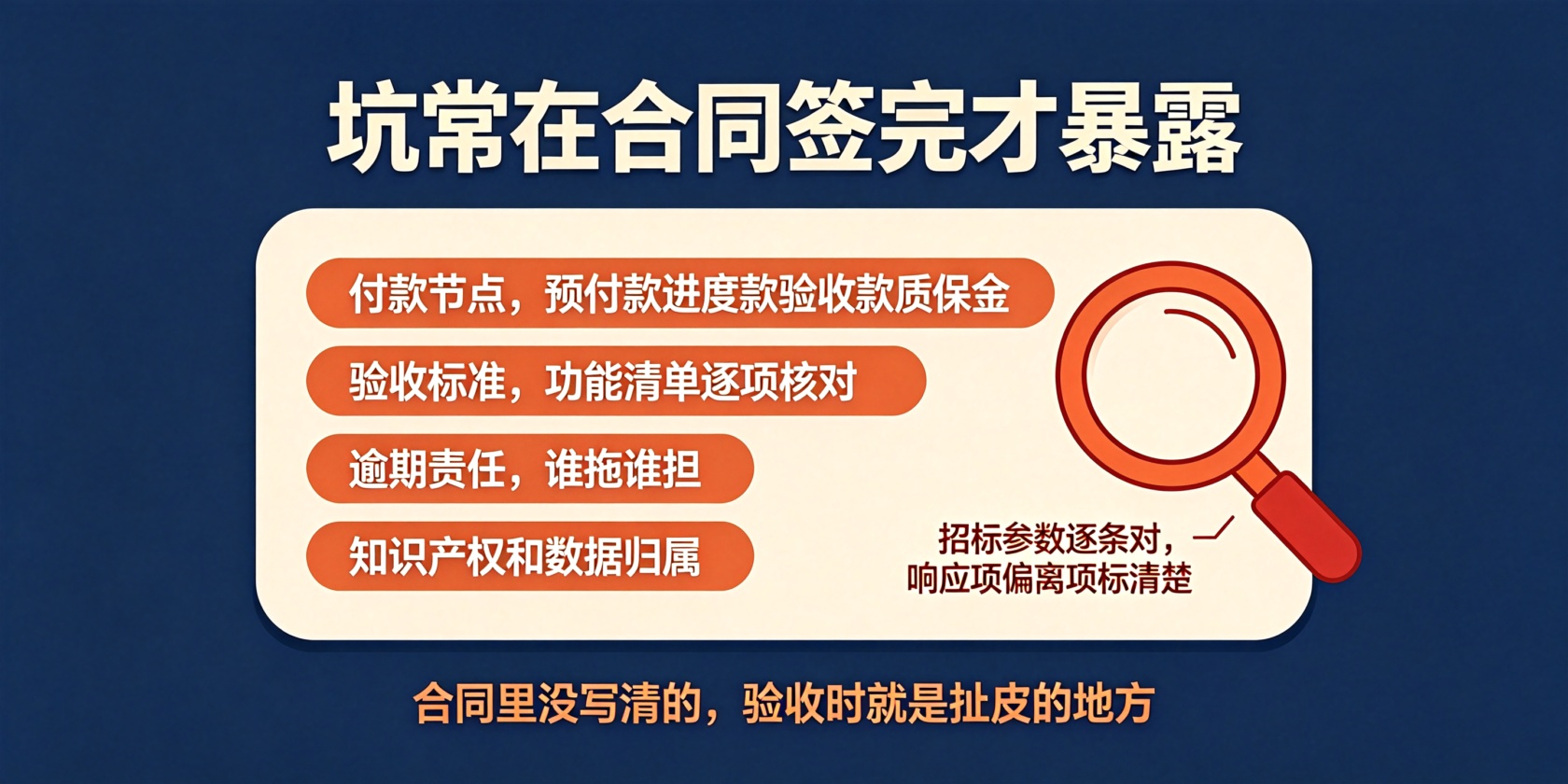

三、招投标与商务:合同签完再发现坑,就晚了
政企项目多数要走招投标,这一环节的坑,常在合同签完之后才暴露。
预算的构成、技术参数的设定、评分规则的分布,这些在招标阶段就决定了项目怎么做。专业团队的做法,是在投标前把需求文件逐条核对,把 "响应项" 和 "偏离项" 标注清楚,哪些能做、哪些做不了、哪些需要变更,提前说。
合同里要写清的不只是金额:付款节点(预付款、进度款、验收款、质保金各占多少,质保金通常留 5%-10% 并跟运维期绑定)、验收标准、逾期责任、知识产权和数据归属。政企项目合同里没写清楚的东西,验收时就是扯皮的地方。

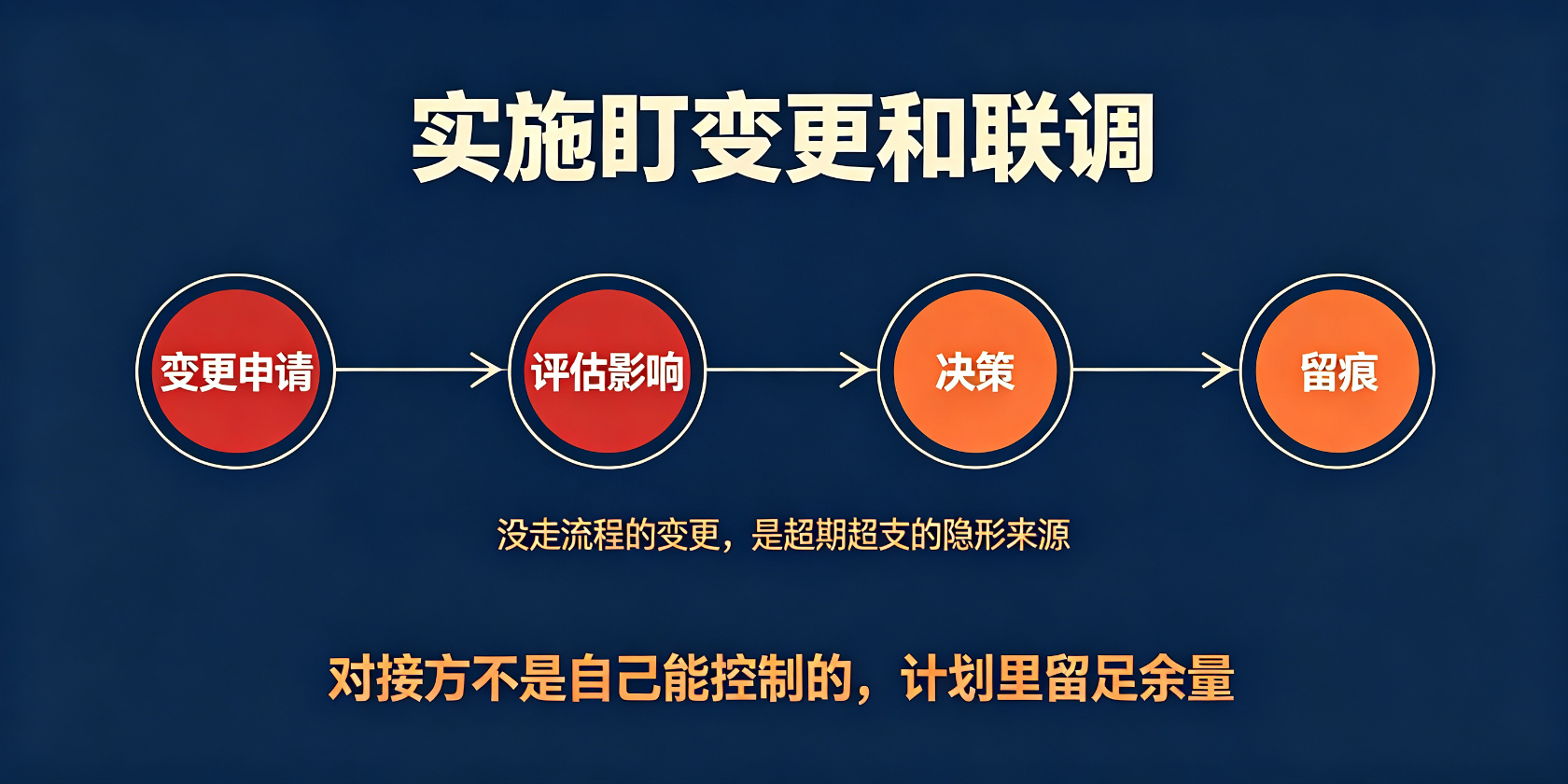

四、实施交付:两个控制点,变更和联调
实施阶段的控制点,是变更管理和联调对接。
政企项目实施中需求变更是常态,关键是怎么变。规范的变更流程是:变更申请、评估影响(工期、费用、风险)、决策、留痕。没走流程的变更,往往是项目超期和超支的隐形来源。
联调对接是另一个大头。政企项目很少是全新系统,多数要和已有系统对接:统一身份认证、数据交换平台、上级系统的数据上报。对接方往往不是自己能控制的,接口文档、对方排期、权限申请,每一项都可能卡进度。这块在计划里要留足余量。

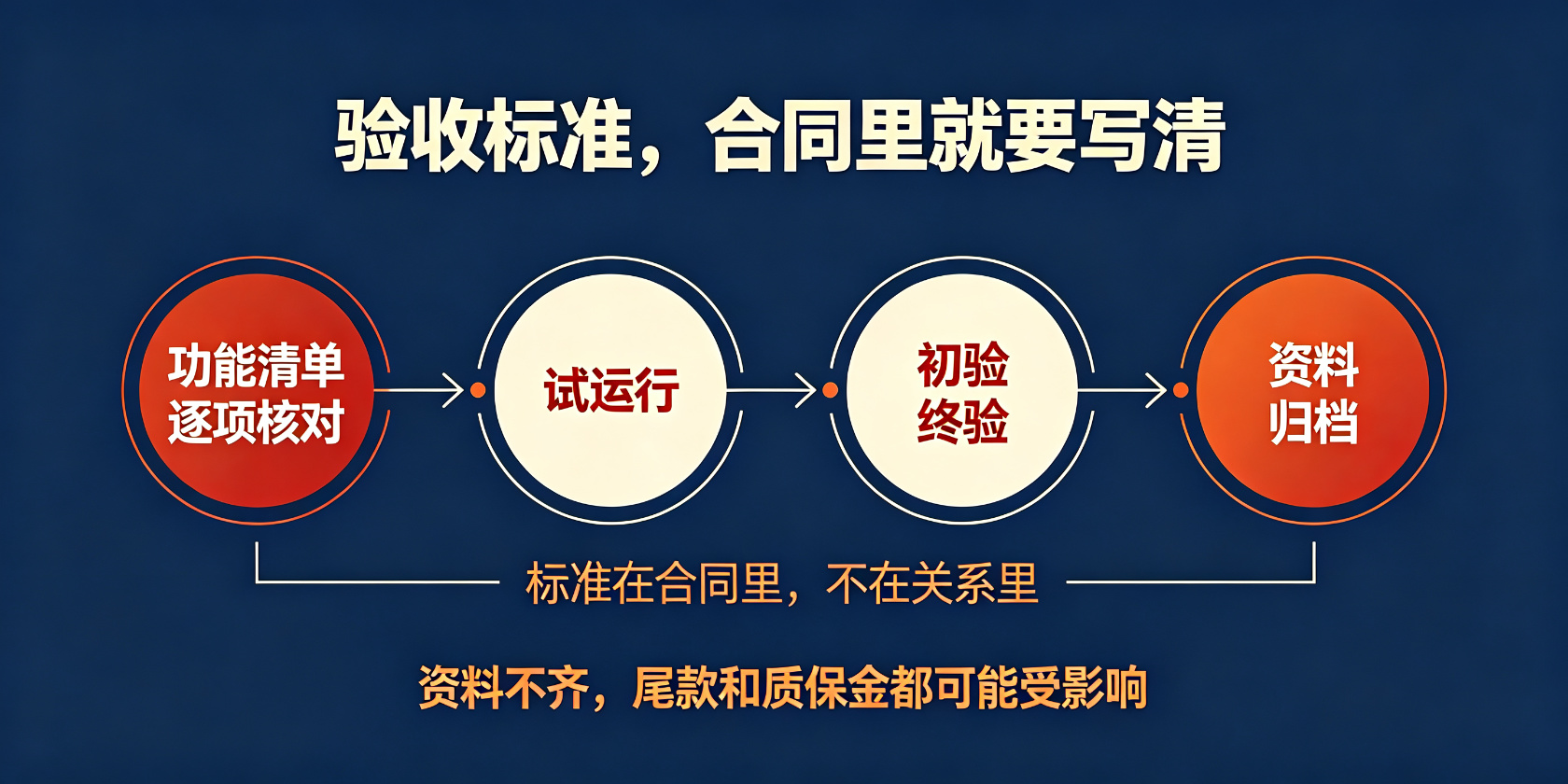

五、验收与回款:标准在合同里,不在关系里
验收是政企项目最容易出问题、也最考验过程的环节。
验收标准应该在合同里就写清楚:功能清单逐项核对、性能指标怎么测、试运行期多长、初验和终验的流程是什么。标准含糊,验收就变成了 "看关系" 而不是 "看合同"。
资料归档同样不能省:需求文档、设计文档、测试报告、培训记录、运维手册,一套都不能缺。政企项目验收后还有审计,资料不齐,尾款和质保金都可能受影响。

政企信息化项目没有捷径,但它有可复用的方法。
调研分层做,需求基线书面锁;方案评审留记录,招标参数逐条对;变更走流程,对接留余量;验收标准写进合同,资料归档跟到底。
这几条看着都是基本功,但大部分政企项目出问题,出的都是基本功的问题。
