软件开发周期到底多久?为什么销售说的和你拿到的不一样
2026-10-10 4 常见问题

谈项目的时候,最常听到的对话是:

"这个系统多久能做出来?" "正常的话,两个月。" "能再快点吗?"

两个月后,需求还没聊完的大有人在。不是谁在骗你,是 "开发" 这两个字,在大家脑子里理解的不一样。你以为是 "写代码" 要两个月,实际上写代码只是中间一段。

这篇文章把一套软件的真实时间构成拆开给你看,看完你就知道:周期长在哪、哪些能压、签约前怎么把工期谈实。

PG官网

一个项目的时间,其实花在五个环节

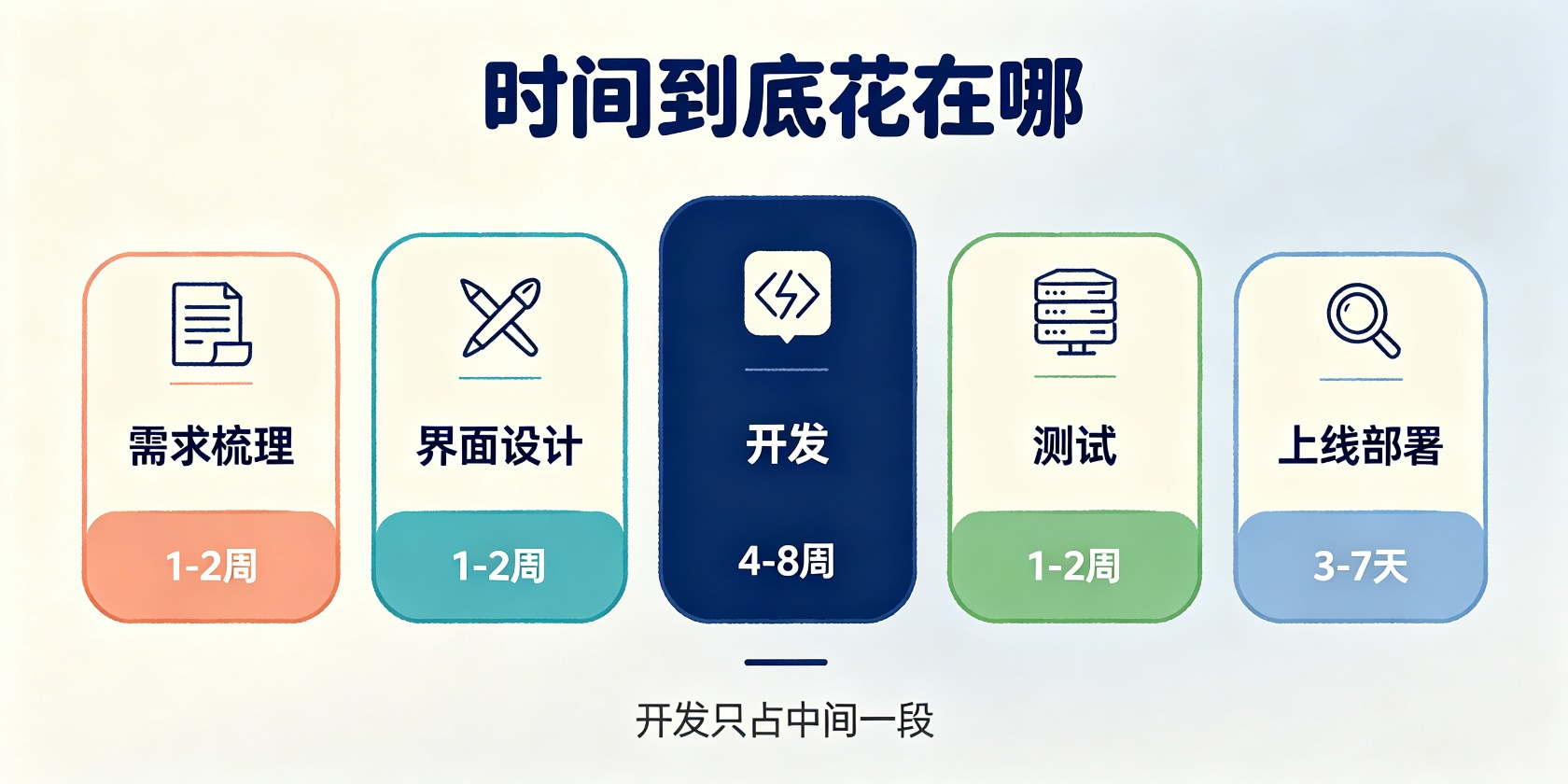

以一套常规的定制管理系统为例,周期大概是这样的:

  • 需求梳理:1-2 周。把你要做的事一条条聊清楚、写成文档。这步最容易被跳过,也是后面返工的根源。

  • 界面设计:1-2 周。出原型、出视觉稿,你看着像 "还没开始写代码",其实这步决定后面改多少。

  • 开发:4-8 周。这才是大家以为的 "做软件",前端、后端、数据库一起上。

  • 测试:1-2 周。自己测、给你测、发现问题修掉。

  • 上线部署:3-7 天。装服务器、配域名、导数据、试运行。

加起来,一套常规定制系统 2-4 个月,是正常区间。说 "一个月上线" 的,要么是模板套壳,要么后面必有加急费。

(以上是常规项目参考,具体周期以实际评估为准。)

PG官网

为什么实际总比报价时说的长?

报价时给你的周期,是按 "理想状态" 算的:需求一次聊清、决策人当场拍板、你随时在线、开发不出意外。

实际不是这样,时间基本丢在这四个地方:

  • 沟通往返。 一个需求点要确认三遍:先微信问,再开会定,会后又变。每次往返看着不起眼,攒起来就是一两周。

  • 改动返工。 做完的功能要改:字段加一个、流程换一下、样式调一版。改一次看着快,但牵一发动全身,测过的还要重测。

  • 联调对接。 系统要对接支付、短信、硬件、别的系统,对方配合慢,你就只能等。

  • 验收扯皮。 "这个和我要的不一样"—— 哪里不一样,说不出来,又得来回对。

PG官网

哪些项目真的能快?

不是所有项目都要两三个月,看你在哪一档:

  • 快(2-4 周):展示型页面、营销小程序、模板改改就能用的系统。需求基本固定,没什么定制逻辑。

  • 常规(2-4 个月):带业务流程的管理系统、小程序 / APP 的第一版。上一条说的五个环节都跑一遍。

  • 慢(4 个月以上):对接硬件、对接老系统、多端同步、复杂权限、高并发,或者需求还在变。

判断标准一句话:要跟别人系统打交道越多、流程越绕,越快不了。

PG官网

想压缩工期,真正有用的几个办法

想快点上线,砍的不是开发,是这些:

  • 需求写细再开工。 把你要做的每件事列出来,哪怕笨一点,也比边做边想要快。需求越含糊,后面越慢。

  • 固定一个拍板的人。 今天老板定、明天经理改、后天又推翻,返工全算你头上。项目期间谁能拍板,先定死。

  • 砍范围,先上核心。 把 "必须有的" 和 "以后再说" 分开,第一版只做必须有的,上线跑起来再迭代,比憋大招快得多。

  • 别攒着一起改。 改需求趁早提,一次性提完;今天改一点明天改一点,等于反复重做。

  • 并行推进。 需求没聊完的部分先不开发,聊完一块做一块,别等全部聊完才动工。

签约前,把工期谈实的三个问法

报价单上写 "2 个月",别只看这一行。把这三句问清楚:

"这 2 个月从哪天算起?" 是从签合同算,还是从需求确认算?中间差着一个需求期。

"延期了怎么办?" 是他们原因延期怎么处理,是你需求变动导致的延期怎么算,白纸黑字写进合同,别口头说。

"改需求加多少时间?" 超范围的需求怎么计价、怎么计时,提前问清,比事后扯皮强。

PG官网

总结

周期这东西,报短了你慌,报长了你嫌。靠谱的做法不是比谁报得短,是把上面五个环节和时间构成摊开看,让开发公司告诉你 "这两三个月到底花在哪"。

说得清每一周干嘛的,周期才靠谱。说不清、只拍胸脯说快的,你反而要留个心眼。
